Bauherrschaft Gemeinde Suhr
Architektur pool Architekten
Bauleitung Eichenberger Architekten
Planungszeit 2014-2015
Realisierungszeit 2015-2017
Status Gebaut

Projektdaten anzeigen

Der Architektenwettbewerb für den Neubau der Primarschule, den das Team um pool Architekten 2014 für sich entscheiden konnte, wurde aufgrund einer Neuorganisation des Schulsystems im Kanton Aargau sowie einer Zunahme der Schülerzahlen in der Gemeinde erforderlich. Das campusartige Areal im Dorfzentrum besteht aus Schulgebäuden der fünfziger, sechziger und siebziger Jahre. Der von der Strasse zurückversetzte Neubau ist auf den vorgelagerten Grünraum ausgerichtet und reiht sich massstäblich ein in die benachbarten Gemeindebauten.

Der Schulbetrieb spielt sich in den drei Obergeschossen ab. Mit acht Klasseneinheiten pro Stockwerk ergeben sich überschaubare räumliche und funktionale Einheiten. Dank grosser Flexibilität in der Raumeinteilung sind vielfältige, auch grossflächige Nutzungen möglich, die an unterschiedliche Schulkonzepte angepasst werden können.

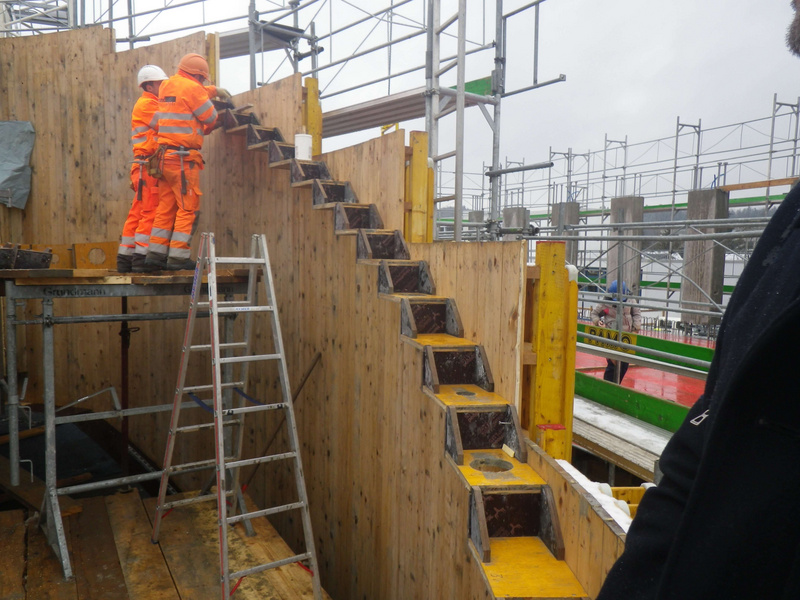

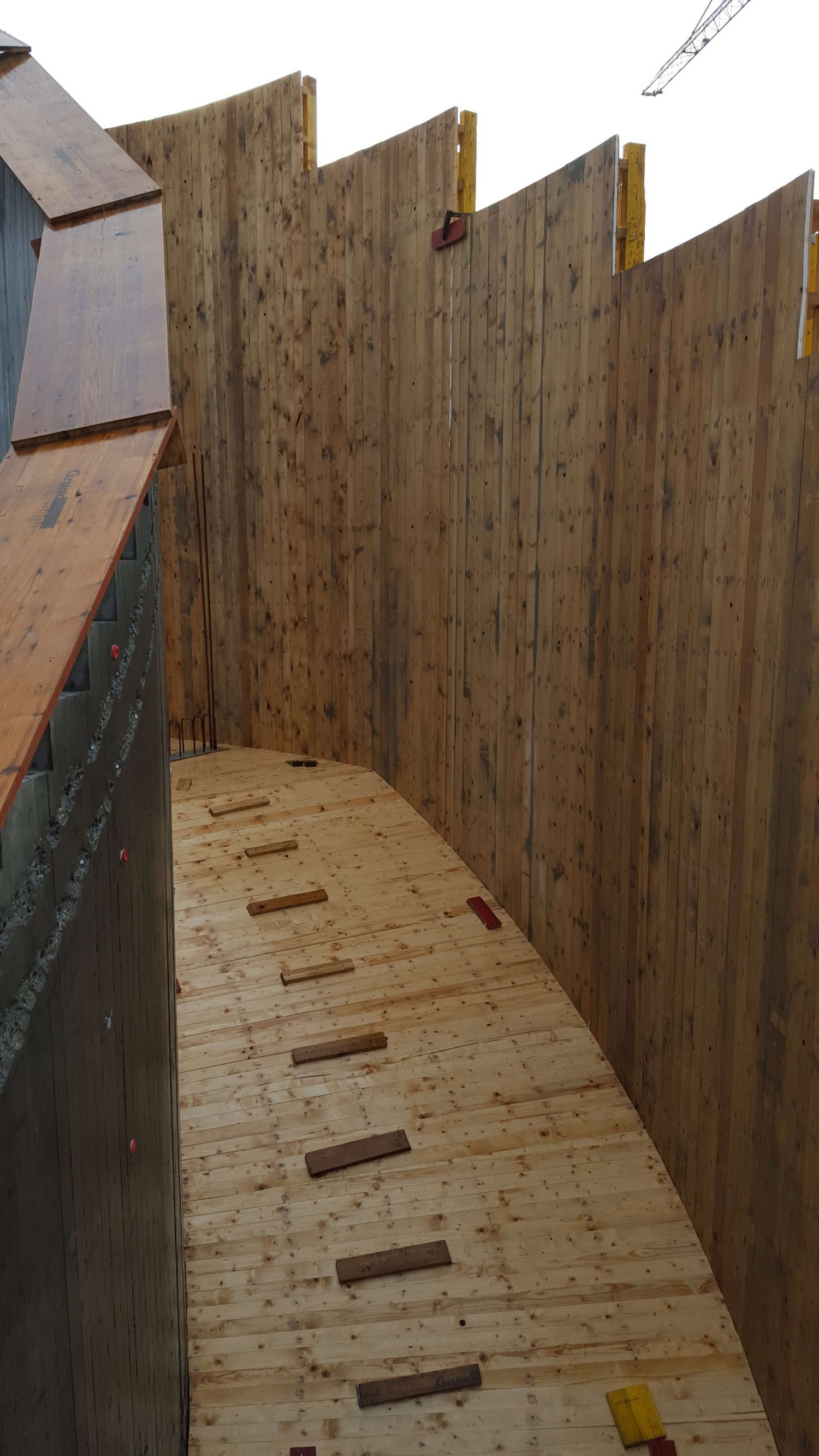

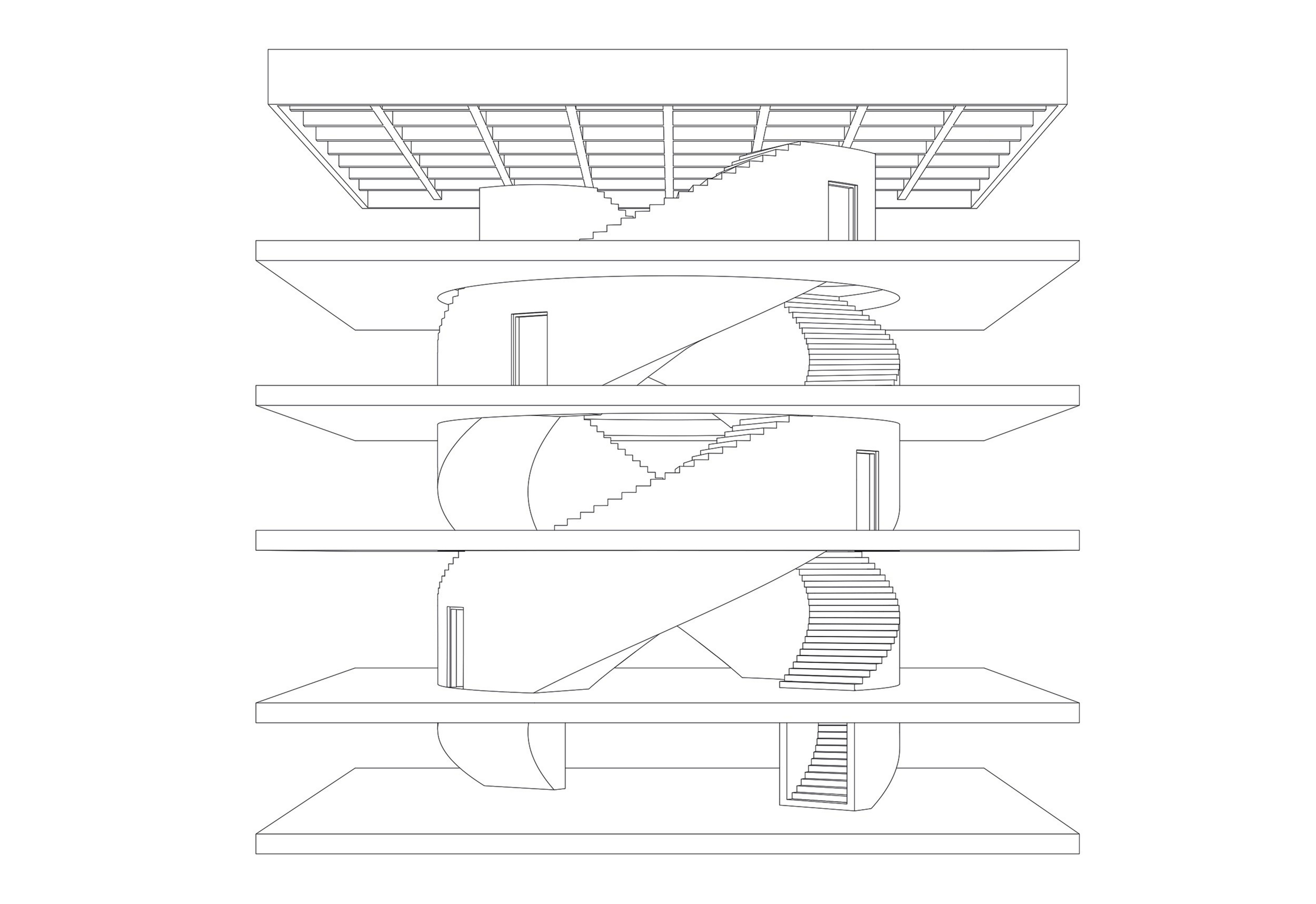

Herzstück und Zentrum des Schulhauses ist das offene Treppenhaus. Zwei gewaltige Wendeltreppen schrauben sich durch das Gebäude. Sie wurden im Verbund mit den Geschossdecken betoniert und bilden gemeinsam mit ihnen ein statisches System. Um den freien Grundriss nicht mit einem separaten Treppenhaus zu blockieren, wurde eine Treppenskulptur, die innen und aussen begangen werden kann entwickelt. Zwei Treppen führen offen zu den oberen Geschossen, während sich unter ihnen in einem massiv betonierten Brandabschnitt die Fluchttreppen verbergen.

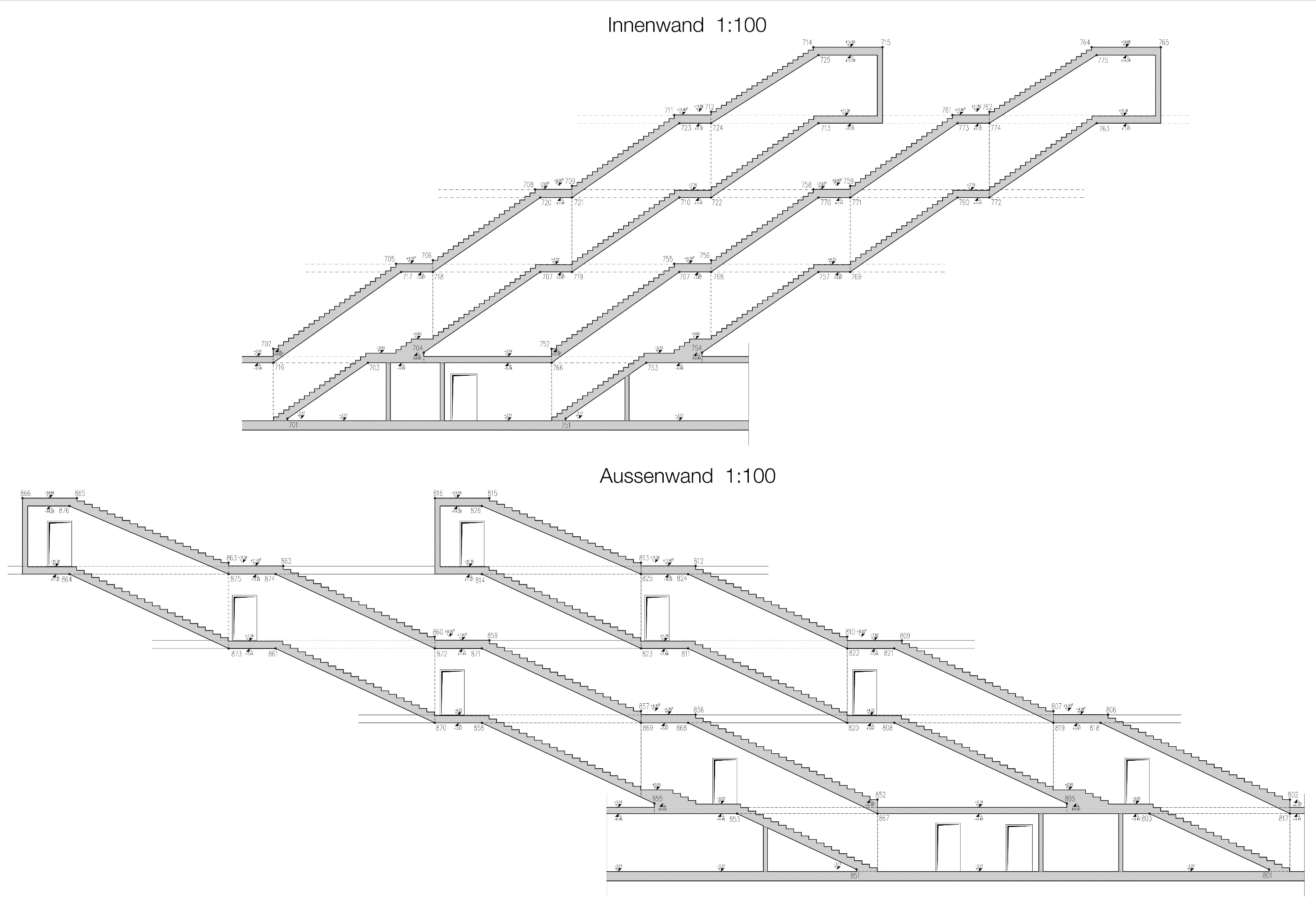

Aus den Treppen, Geschossdecken und den zweigeschossigen Stützen entsteht die kraftschlüssige Tragstruktur: Zwei Ringe aus vorfabrizierten Stützen, miteinander durch einen Randunterzug aus Ortbeton entlang der Geschossdecken verbunden, tragen Fassaden und Decken. Dieses biegesteife System stabilisiert das Gebäude gegenüber Wind- und Erdbebenlasten, ohne aussteifende Wände zu benötigen.

Der repetitive Aufbau und Vorfabrikation ermöglichen eine effiziente und schnelle Umsetzung, ein nicht unwesentlicher Aspekt hinsichtlich der knappen Raumverhältnisse und des engen Zeitplans zur Realisation des Bauvorhabens während laufendem Schulbetrieb.

Ralph Feiner

Ralph Feiner

Schnetzer Puskas Ingenieure

Schnetzer Puskas Ingenieure

Ralph Feiner

Bauherrschaft Gemeinde Suhr
Architektur pool Architekten
Bauleitung Eichenberger Architekten
Planungszeit 2014-2015
Realisierungszeit 2015-2017
Status Gebaut
